4mm聚氨酯砂浆自流平地坪建议施工方案

时间:2023/10/21 15:10:07 来源:本站 作者:管理员

公司简介

   江苏炎帝新材料有限公司基于多年在地坪工程和地坪涂料领域中的经验,为客户耐久性强、无接缝的聚氨酯地坪材料与工程服务。一批资深材料专家和经验丰富的工程技术人员,不断研究开发高性能、绿色环保、健康安全、维护简便的地坪材料,改进提高工程解决方案。

   2011年引进LOOKSPOLY公司的水性聚氨酯砂浆材料到中国地坪市场,与多家工程商合作,成功进行了数百万平米不同领域的工程应用,它的高性能解决了许多恶劣环境下的技术难题,广受好评,是你可信赖的合作伙伴。

   工业生产工艺千差万别,这就要求地坪产品更加有针对性和个性化,长期大程度的发挥长处,避其缺陷。我们不仅有国际独创的亮光3K水性聚氨酯砂浆地坪系统,还有同样性能卓越的2K水性聚氨酯密封涂层系统和2K聚氨酯自流平系统等,满足不同场合高性价比的需求。

近年来,严格要求提高自身的技术先进性和质量可靠性,并得到了机构的认可。我们不仅仅是生产一个产品,而是我们作为国内第一家自主研发出聚氨酯砂浆以来,一直将它在各个领域的应用起到了带头作用,不仅仅是应用于食品、饮品、屠宰、冷链等传统行业,更是在精密电子、光学仪器、污水处理、垃圾发电、能源开发、重型机械加工等领域摸索和总结了丰富的实际经验,依靠的就是我们在开发了产品的同时,更能对该产品的性能做到了深入研究。

一、基础处理

1:基础腐蚀严重,地面不平整预处理

采取使用重型研磨机配置的金属磨头,进行深度研磨找平,针对较深的坑洞浇筑Freecrere mt(高强快速修补砂浆)找平,以满足聚氨酯砂浆对基础的需求(拉拔强度大于1.5Mpa,抗压强度大于40 Mpa)。

对于深度超过五毫米,则建议在该区域内切割凿除,或者使用铣刨机深度铣刨后浇筑Freecrete mt(高强快速修补砂浆)。

2:基础存在的裂缝基础预处理

   习惯性裂缝:建议沿裂缝方向使用开槽机切割成“U”型槽,并在垂直裂缝方向间隔20公分加切加固槽,设置波纹钢片填充无溶剂环氧砂浆的方式修复。

   对于混凝土流水施工作业缝:不论是否有破损,均需要留缝处理,但是对于已经出现边缘破损的缝,应先开“U”槽后填充聚氨酯砂浆,硬化后按原来的位置进行切割,地坪完工后采用Freeccrete sl(聚氨酯结构胶)嵌缝处理。

3:水沟边找平预处理

嵌入式的排水沟两侧预留不规范,有明显的落差,为防止按照设计厚度涂装后再次出现不能使得积水直接流入沟内,需要预先处理。1)、先将水沟两侧沿着金属件外侧用切割机切割,深度宽度不低于4毫米



2)、使用聚氨酯砂浆预先顺坡补偿预留厚度小于面层厚度,以确保面层能够与排水沟上沿一平。




4:基础打磨、抛丸处理

   聚氨酯砂浆的综合性能确实优越于普通的常见的环氧树脂等油性地坪,同样的,在如何对待采用什么设备对基础进行预处理也有着不同的方式。

   按照聚氨酯砂浆的施工管理,处理后的基面需要达到sp4级,防能满足需要,因此,抛丸机或者喷砂机是理想的选择。可以彻底避免涂层空鼓、起壳等现象发生。

5:锚固槽的施工预处理

1)、墙边、设备底座边 50mm,距柱子边 100mm 用开槽机将地面开拉筋槽,延地面每横纵间隔1米的位置开拉筋槽,拉筋槽深为施工时面层厚度的 2 倍、宽为3-5mm;

2)、根据建筑模数(柱子对柱子)或延原伸缩缝开拉筋槽。对于非习惯性裂缝等区域,除了要把裂缝开”U”槽外,在裂缝两侧间距5公分分别加开锚固槽。

聚氨酯砂浆颜色的选择:常用颜色:1、Ral1006黄色;2、Ral3002红色;3、Ral:5015蓝色;4、Ral:6001绿色;5、Ral:7037灰色。

  常规情况下,完工后的聚氨酯砂浆 面层为哑光表面,使用一段时间后,会显现出厚重的釉质光泽

   但是,当聚氨酯砂浆面层经过长时间的紫外线干扰时,会出现一定程度的色变,尤其是灰色系列,这是目前尚待攻克的技术难题,需要你在进行颜色选择时,应给以预先考虑。

施工管理

聚氨酯砂浆地坪的施工,从基面的角度看,不论是对于新建的、还是老旧地面翻新改造,首先必须遵循的规范与原则主要有:

《地坪涂装材料》 GB/T22374-2018

《建筑地面工程施工质量验收规范》GB50209-2010

当所遇到的基础与上述规范、规则出现矛盾时,只有预先对该基面进行合理的整改,然后才可以继续进行聚氨酯砂浆的施工程序,否则势必将给双方都带来经济、名誉等重大损失,因此,在除了包括开裂、起沙、空鼓之外几项必须的检查之外,仍然坚持对基础做深入、仔细的踏勘,经常需要准备的测试仪器包括:



   靠尺(平整度检测) 混凝土基础含水率测试仪(含水率测试表)



   混凝土专用的回弹仪          混凝土表面硬度仪



    铅笔硬度测试笔                 拉拔测试仪

常态情况下,当混凝土基础处于合格状态,完工后的聚氨酯砂浆可以达到如下要求,按照GB/T22374-2018标准

材料品牌:Forintech富林泛泰

材料型号明细:材料体系为Freecrete  MF;

材料配比依据包装说明书严格操作;

地坪系统的厚度:聚氨酯砂浆地坪总厚度平均4.0mm,用量8Kg;

耐温范围:-28℃~+100℃;渗透性:zui1301b/ft3);

抗压强度(Mpa):大于70Mp;抗拉强度: 6Mpa;抗折强度: 14Mpa;

耐磨性:≤ 0.02g;粘结力:砼表面破坏断裂;

化学性能:符合要求;耐水性:不起泡、不脱落;

防滑性能:>0.5

面层施工条件

混凝土基面:平整度2mm/2M以内;混凝土基面抗压强度:大于C30;

混凝土基面应密实、平整、无空鼓、无开裂、表面无起砂起尘,无油污污染;

施工场地:封闭,无交叉作业,无漏水点;环境清洁,在面层施工前应做好清理;

施工温度≥15℃,≤28℃;施工场地湿度:低于80%;

要有独立的储存材料区域,5℃≤储存区温度≤30℃,施工区域提供220V-380V稳定电源。

聚氨酯砂浆质量监控的初期措施

产品质量保证:

材料的运输、储存、搬运、搅拌和施工将严格按照指导说明进行。每批材料抵达现场时,均要仔细察看包装、生产日期、储存期和必备文件资料,如果材料无法满足上述要求,现场将拒绝接收。我们将配备有经验的专人进行材料搅拌.

具有丰富工业地坪施工经验的优秀施工队伍保证

我们将为此项配备经验丰富的施工管理人员和熟练的施工作业人员。具备资格的施工人员是指每位工人都要具有3年以上的相关工作经验。

我们将在施工前对相关人员进行内部实战培训。培训内容包括产品基本介绍、施工工具的使用、系统的界限、规章制度、实际操作及施工。

详细施工计划将在施工开始前一周作出,具体包括每天工人的人数、每日施工进度、施工工具的数量等。

施工前的工作协调:

在进行施工之前,我们将对不同性质的涂层系统进行复核,以确保施工完成后的涂层系统达到性能标准。对于可能出现的问题,我们将通知业主并提供建议解决办法。

施工准备:

按照认可的样品进行安装施工。我们将配备满足安装整套设备的人力、材料、构架、起重设备、脚手架、安装设备附件及监督。

我们提供合适的工具,使施工能够安全且高标准地完成。工具要系绳,妥善放置。不允许工具、材料或施工对安装(外表和性能)造成损坏。

混凝土检查和处理

施工前,彻底检查混凝土已确认其状况满足施工要求。拒绝接收有缺陷的混凝土基层,直至缺陷处理完成后方可进行下道工序。

使用含水率测试表测试现场混凝土含水率,同时按ASTM D4263 标准,用塑料薄膜对基层进行含水率测试。
保护其它不需要涂刷涂层的表面。用临时遮盖的布盖住临近的表面防止涂层材料落在上面或粘在上面。在表面准备和施工期间,保护施工场地内的所有机械和电器设备免受破坏。附着力试验:如混凝土表面的min拉拔力强度为1.5Mpa。

基层处理

在涂刷涂底漆之前,应对表面进行吸尘再清洁并保持干燥。使用溶剂,洗涤剂或其它适合的清洗方法除去所有油脂、油迹、污物、盐、其它化学物质、松散材料和外来杂质。必须对基层进行修补,以确保基层结构的完整性,从而能满足规定的性能要求。砂眼、凿槽、销钉孔、毛刺、碎石片和混凝土斑块。

材料准备

保持用来混合及存放涂层材料的容器的清洁条件,确保其不含外来的杂质和废料。

在施工前搅拌材料使其符合施工期间的均匀程度。不要把表面的涂膜搅进材料里,应移去涂膜,如果必要的话,在使用前将过滤材料。

施工

所有垂直和水平面的交会处,涂料应连续施工,并且在水平和垂直面的相交处应做成圆角。

依据设计的系统厚度,施工中进行严格控制。在上道涂层未完全固化、检查和认可前不能进行下一道涂层的施工。

损坏的涂层

表面损坏的涂层、小孔和漏刷处应按涂层材料制造商的建议进行修边和修理。所有看得见的痕迹,脱皮或损伤的涂层应用手工或机械砂磨,然后按工序修补。

施工器具

施工机具符合要求,并保证处于良好状况,准备部分备用的重要器具。

养护

养护对涂层的效果非常重要,养护时间不到不能承载或进行其他施工。

为了保护新涂刷的涂层装饰,应挂上“油漆未干”的警示标志。完成施工后应除去保护构件的临时包缠物。

清洁施工

清洁对于聚氨酯砂浆涂层的附着力和外观至关重要,使用适当方式清理所有的灰尘、残余砂丸、松散物和其它杂物,进入施工区域的人员要穿戴有些套的鞋子。施工区域应封闭以防止灰尘进入。

每个工作日结束时,应从现场移走垃圾,空罐,破布和废弃材料。

清洗中剩余的所有涂层材料和附件应按照地方所有有关特殊材料处理的要求进行处理。

安全生产措施

现场规范:所有进场人员必须严格遵守工厂制定的各项安全规定。

用电:所有的用电设备和插头都要有良好的接地保护,配备专业电工负责电源、电箱和用电设备的管理。

使用设备:机械设备专人专用,非机械专业操作人员严禁使用。

跌落保护:施工前检查本施工区域洞口、井架、楼梯、楼层边缘等处是否已经安装了有效的防护设施,如属本单位范围,应马上采取纠正措施,如不是,应马上报告相关人员,由其进行解决。

个人防护:进入施工现场必须佩带安全帽、安全鞋和安全眼镜,化学涂料的运输、装卸、保存、搅拌和使用过程中还要严格遵守安全使用规定。

急救:如出现安全意外,要立刻报告,寻求医生的专业帮助。

其他:施工前检查本施工区域内的照明是否充足;危险品和易燃物品。

常规劳动力班组配置

序号

工种

人数

投工比例

备注

1

聚氨酯砂浆地坪普工

1人

100%

现场施工人员投入可根据施工进度实际情况进行优化组合。

2

切缝、打胶画线

4人



3

聚氨酯砂浆地坪技术工

4人

100%

4

电工

1人

100%

5

辅工

3人

100%

6

清洁工

3人




1) 主要设备配置

序号

机具名称

用途

拟投入数量

产 地

1

直口镘刀

批刮中涂用

足量



2

清洁及劳保用品

清洁卫生及保护劳动者

足量



3

可调速搅拌器

聚氨酯砂浆搅拌

1



4

工业吸尘器

降尘

2



6

开槽机

切割混凝土锚固槽

2



7

抛丸机

处理基层、增粗糙度

1



8

电缆



足量



9

分电箱



足量



10

电量表



1



11

材料运送车



1



12

角磨机



4



13

搅拌桶



足量



14

其他

适时性需要的工属具

足量




施工方案

底漆涂装

选用细骨料Freecrete MF作底涂,抹刮施工。底漆骨料细可以保证锚固槽填充密实,以达到更佳的附着力,底涂的用量在2Kg/M2

找出混凝土基面上的坑洞、裂缝,使用聚氨酯砂浆进行修补处理。

底漆涂装是基面处理后的第一道工序,这是地坪涂装中的重要的基础工艺。底涂施工前需确认基面已经达到施工要求,按照正确比例配制底涂料;使用抹刀涂装底漆,注意不可漏刮,不可一次涂刷太厚;涂装过底漆的基面,应检查是否有漏涂或发白现象;施工完毕后,需清洗施工工具,封闭现场,张贴悬挂醒目标示,做好现场保护工作。

聚氨酯砂浆自流平面层施工

铺装聚氨酯砂浆面层前应了解施工期间的天气状况,避免在高湿高温、低温条件下施工,面层的用量在6Kg/M2

施工聚氨酯砂浆面层前确认下层基面是否符合施工要求,门窗及通风口确认已关闭,并做好相应的现场防护工作;确认施工环境温度高于15℃,且地面无结露现象。

配料前要先将各组分精确称量、充分搅拌,以避免因沉淀分层造成的色差、配比错误等状况。

把搅拌好材料,运至作业面均匀布料,采用长针消泡滚筒辅助施工,一个方向多道消泡,并注意前后料间隔时长,保证铺设施工无接痕

画引导线施工

画线时依据图纸所示,严格依图施工,丈量通道标线、引导线等位置坐标,一般在绿色通道上设黄色引导线,在操作区设白色线。

养护、成品保护

已经完工的地坪部位,要及时封闭现场,防止灰尘、蚊虫;张贴醒目的警示标识,防止有人误入现场。保养期内,禁止上人、上车。20℃时保养期为5天,温度较低时保养期延长。

在保养满后7D内对行人不开放,其它施工队伍的施工设备、车辆未交工前不得进入(业主确认允许的除外),保证做好的成地坪不受划伤、重物冲击、重荷载剪力破坏等。通过严格而到位的成品保护。

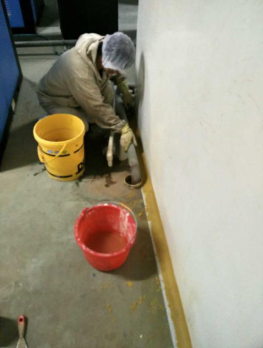

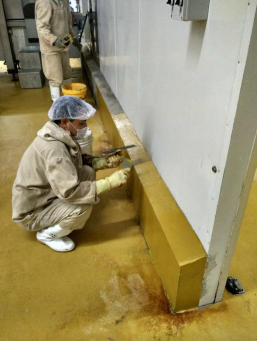

防撞墙及圆弧角做法

Freecrete WR凹口(阴角)用材料,在阴角用砂浆施工前,混凝土基底以及找平层要形成同样尺寸的半径更大的凹口。

用小角磨机除阴角混凝土浮灰,再切加强锚固槽,再涂底漆(同大面做法一致),再配制WR砂浆,用阴角专业抹刀施工,最后收平罩WR清树脂面即可。



环境保护措施

本工业地坪工程施工严格按照《建设项目环境保护管理条例》(中华人民共和国国务院令第253号)要求进行组织施工。确定施工范围后,将施工范围划分责任管理区,并设置专职检查员,负责施工范围内的环境保护,监督检查,做好防尘、防污染措施,防噪音控制。

开工前做好施工区区域道路的清理,服从总包方安排,尽量利用现场原有施工通道运输材料。

施工现场使用的机械设备,全部选用无噪音污染的施工设备。

施工现场每天一清扫,每周一次大扫除,施工垃圾清运使用专用垃圾箱,专人清运,严禁工人乱抛施工垃圾严禁野蛮清扫造成不必要的扬尘,施工垃圾及时清运,清理时,洒水装运以减少扬尘。

所有地坪材料均有顺有序的安排专人卸运,堆放整齐,并做好防潮防护工作,轻搬轻运,减少扬尘。

工地不设置燃气用具不安置食堂,工地就餐人员集中场地,餐后立即清扫。(加班作业时,为减少工人往返道路时间可在工地用餐,以加快施工进度)

如需在施工现场附近设置临时食堂,要加强卫生管理,污水经隔油后再排入污水管道中,定期掏油,防止污染,食堂有专职人员天天清理,洒水。

减少不必要的人为噪音,施工期间,禁止工人大声喧哗,搞好文明施工管理。

将噪音声较强的机具施工作业尽量安排在白天施工,夜间加班,尽可能不使用噪音较大的机械设备,或者不集中使用噪音较大设备,施工现场遵照《中华人民共和国建筑施工防噪声》(GB12523-90),制定相应的降低噪声制度和措施。

已经启封且未用完的地坪材料,应当封闭贮藏;配制好且不能久放的地坪材料不倒入土壤或水沟等,应当封闭贮存并集中堆放,按照环保要求进行处理。


聚氨酯砂浆地面使用说明

1. 地面面层施工后,要等待完全固化后方可投入使用,具体可以使用的时间依据当地的气温和地表温度来确定,使用方应与施工单位及时沟通。

2. 地面做卫生和清理的时间应在地面完全固化后进行,上水清理地面的时间根据环境温度及时调整,建议一周以后,具体的情况依据每个项目的实际情况而定。

3. 在使用有含化学成分的清洗剂清理地面之前一定要进行测试,测试结果符合要求再进行清洗地面工作。

4. 地面先施工后期安装设备的工程必须要做好地面的防护工作,以免造成地面的划伤。

5. 正常的养护期达到后,在地面的使用过程中避免用利器的东西对地面造成损伤,尽量避免轮胎和轱辘上含有沙粒的地牛和叉车在地面上行走,防止划伤地面。

6. 地面一但发生破损情况及时联系公司售后服务人员,保证及时修复。

7. 聚氨酯砂浆有轻微的黄变,尤其是太阳光照射的地方,但是整体性能不受影响,在使用过程中如果出现类似问题属于正常现象。

8. 车间由于地面不平,或坡度设计不合理,在清理地面卫生过程中有可能造成局部积水情况,应用推水器及时将积水处理掉,否则会导致颜色轻微变化,含有化学物质的清洗剂会使这个区域变黄。
